真空严密性到底多少算合格?
拾一| 汽机调试

发生一件趣事:
某厂660MW海水直冷机组,整套启动进入带负荷试验阶段,机组负荷80%,开展真空严密性试验,隔离两侧凝汽器抽真空联络阀,根据试验方案,停泵后开始计时8min,取后5min数据,计算出A侧凝汽器真空下降速度0.275kPa/min,由此尴尬数据展开了一番讨论。
大家纷纷掏出标准:
1、根据国家能源局2019年颁布的DL/T 5210.6-2019《电力建设施工质量验收规程 第6部分 调整试验》规定:
水冷机组≤0.3kPa/min合格,按此验收标准,试验合格了。

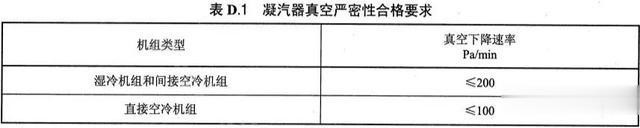

2、根据国家能源局2019年颁布的DL/T 932-2019《凝汽器与真空系统运行维护导则》要求:
机组容量>100MW,真空严密性试验合格标准为≤0.27kPa/min,按此标准,严密性还差一点。

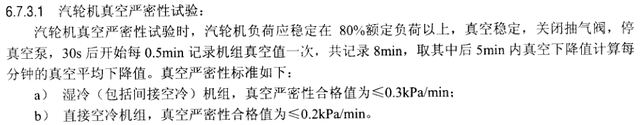

3、根据国家能源局2016年发布的DL/T 863-2016《汽轮机启动调试导则》要求:
湿冷机组,真空严密性合格值为≤0.3kPa/min。

4、根据国家能源局2021年颁布的DL/T 1055-2021《火力发电厂汽轮机技术监督导则》要求:
湿冷机组,真空严密性合格要求为≤0.2kPa/min,差距还比较大。

5、根据国家能源局2012年发布的DL 5277-2012《火电工程达标投产验收规程》中对于调试质量的规定:
汽轮机真空严密性试验结果不应>0.3kPa/min。

一个真空严密性试验,有这么多个标准,到底以哪个为准?
我认为,由于目前是基建调试期间,我们应该以《电力建设施工质量验收规程第6部分 调整试验》、《汽轮机启动调试导则》、《火电工程达标投产验收规程》的要求为准,毕竟这是基建调试期间的标准。
而《凝汽器与真空系统运行维护导则》、《火力发电厂汽轮机技术监督导则》适用于正常运行维护的机组。
如果没有特殊要求,基建期间只要达到0.3kPa/min即可满足验收条件。
但最终,我们还是要看《调试合同》中业主爸爸规定的各项调试指标,该工程合同要求:“真空严密性≤0.27kPa/min(带负荷调试)”。
啥也别说了,继续查漏吧!
